为保障电网迎峰度冬安全稳定运行,自10月中旬以来,供电部全力抓好秋季检修工作,先后克服前期频繁降雨、地形复杂,同步开展外出创效施工调配人员,后期温度骤降转冷作业困难等诸多挑战,通过科学调整计划、错峰施工、强化安全防护等措施,确保检修任务有序推进。


本次秋检以“设备零缺陷、安全零事故”为目标,严格落实三项重点举措:

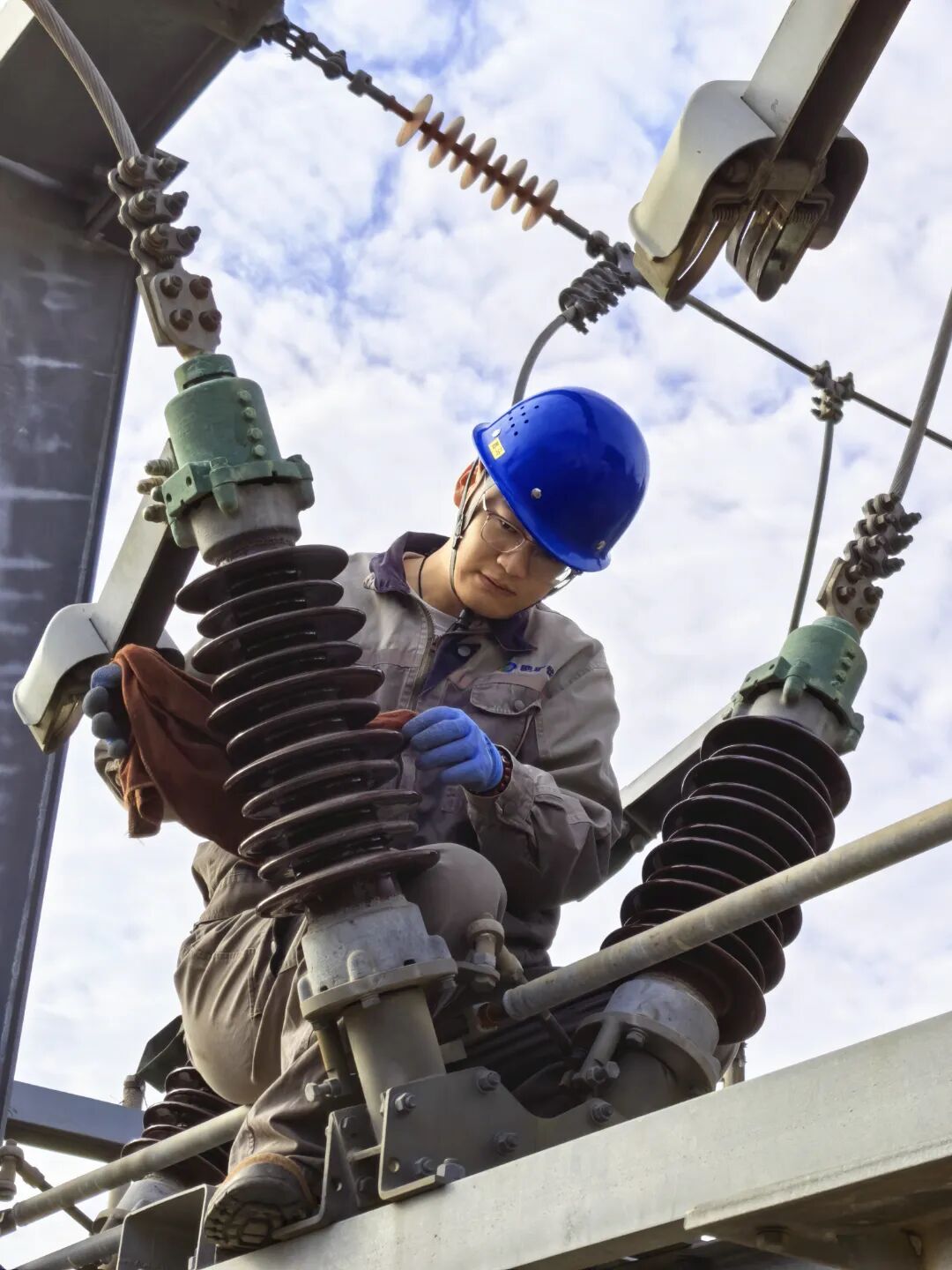

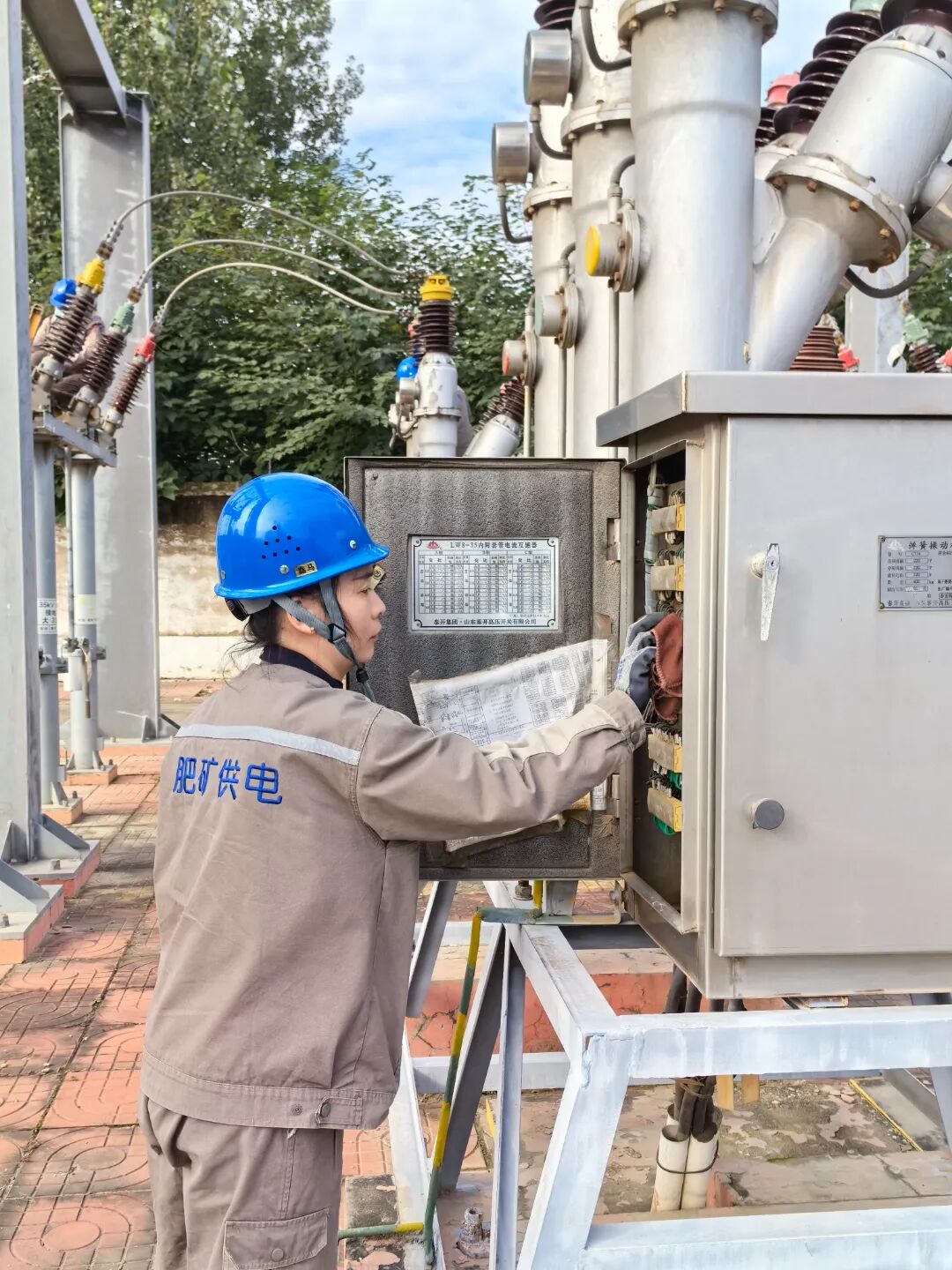

深化设备全面检查。对变压器、开关柜等核心设备执行全部缺陷闭环管理,累计完成国庄站35kV母线、平铝110kV避雷器底座等28套关键设备隐患治理。

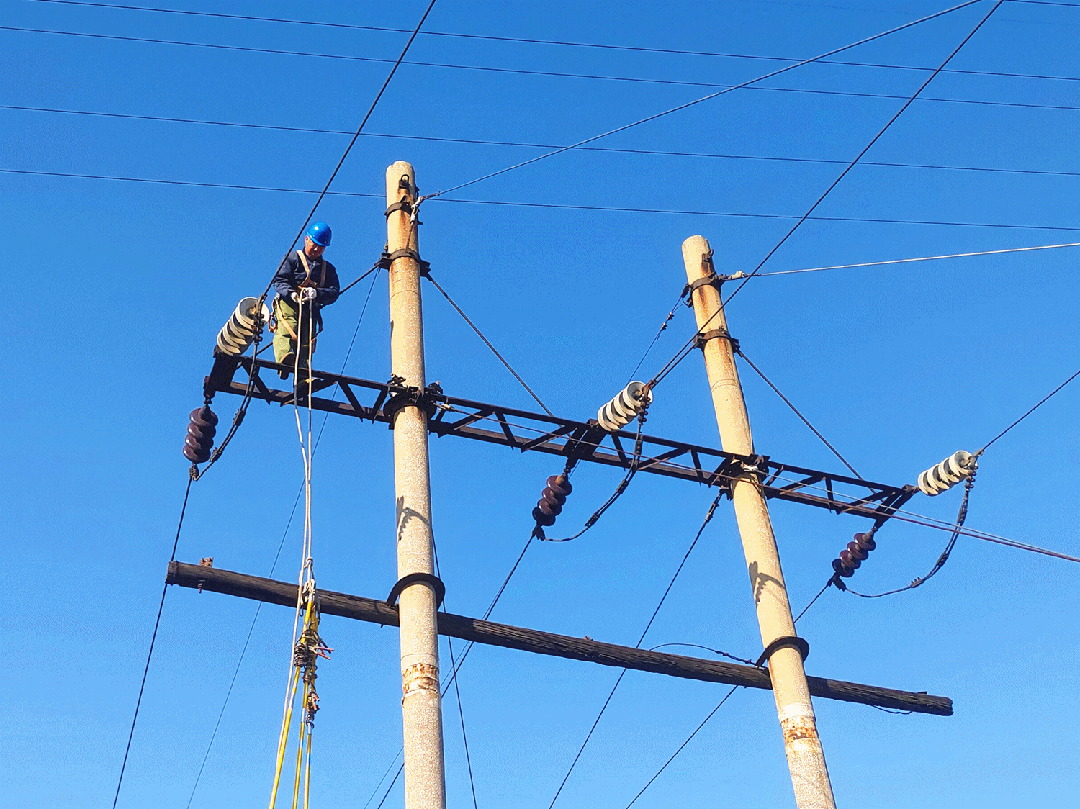

优化检修模式。采用“一次停电、综合检修”策略,如大封站利用停电窗口期同步完成主变防腐喷漆、高压室墙壁修缮等多项任务,减少重复停电影响。
强化外部因素防控。通过线下树障清理、线路标识牌装设等措施,累计处理树障50棵、更换拉线6条,有效防范农机碰撞、异物缠绕等风险。
截至目前,供电部已完成全部检修工作量的70%。下一步,供电部将持续强化过程管控,冲刺剩余检修任务,确保12月初全面完成电网“强筋健骨”工程,筑牢迎峰度冬安全防线。
